我和我的“老伙计”
2026-08-27 20:44 海报新闻
船闸施工最怕什么?怕渗、怕裂。大体积混凝土,温度控制不好就是裂缝。项目BIM小组反复推演模板怎么支、钢筋怎么排。我把自己攒了四年的“河床记忆”——不同季节水位变化、不同区段土质差异都揉进了方案里。针对闸首边墩施工难点,我们采用直角交汇整体连接法,从廊道层施工到空箱封顶,全程零跑模、零变形、零返工,仅用105天就完成下闸首封顶。
朱能武在混凝土浇筑过程中高大模板位移监测
超高12.4米的闸室墙身浇筑,又是一道难关。我通过有限元模型反复测算受力数据,优化模板与模架体系,精准规避结构风险。而最让我欣慰的,原设计方案里,1号闸室墙浮式系船柱规格特殊,和其他13段无法通用,最终敲定了系船柱居中调整、钢护木同步适配的优化方案。调整后无需大规模拆改,仅微调两侧模板即可施工,不仅有效节约成本,更抢回了珍贵的50天工期。那50天,像是从万福河手里“借”来的,我们一分一秒都没敢浪费。
2026年6月27日,新万福河复航二期工程核心建设工程——关桥船闸主体结构圆满封顶。从首块底板开浇到整体完工,整整十三个月。在建设单位“百日攻坚”竞赛中,我们拿下了第一名。那块奖牌不算厚重,却承载着团队的日夜坚守。站在刚封顶的船闸之上,风从河面吹过来,拂过我的脸颊。脚下是我们一寸寸筑起的闸体,眼前是流淌不息的万福河,我仿佛看见,我的这位“老伙计”,正在慢慢迎来全新的模样。

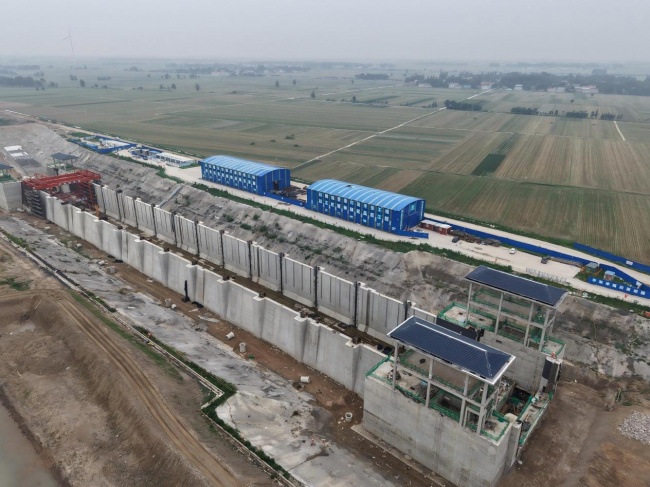

项目施工现场航拍图
河堤上的老熟人
